소프트 쿨러 생산 리드 타임 설명

"생산 기간은 30~45일입니다."는 대부분의 구매자가 받는 대답이며 이는 사실입니다. 그러나 이는 일정의 중간만을 설명합니다. 주문 후 창고로의 현실에는 샘플링, 수정 작업, 자재 인바운드, 검사, 해상 화물 및 통관이 포함되며 생산 라인에서는 출시 날짜를 방해하는 지연이 거의 발생하지 않습니다. 그 전에 승인과 재료에서 발생합니다. 이 가이드는 전체 타임라인을 실제 구성 요소로 나누고, 실제로 시간이 손실되는 위치를 보여 주며, 물리학이 적용되지 않는 척하지 않고 일정을 압축하는 방법을 설명합니다. Sealock(YiFuLong Outdoor Gear Co., Ltd.)은 7~15일 샘플링과 30~45일 생산을 인용하며, 이는 해당 숫자에 대한 설명입니다.


"리드 타임"이 의미하는 것

올바르게 정의하지 않으면 잘못된 숫자에 대비하여 계획을 세울 것입니다. 엄격한 의미에서 리드타임은 구매 주문 승인부터 완성된 의류가 공장 출고까지의 총 기간을 의미합니다. 그러나 브랜드에 실제로 필요한 숫자는 더 넓습니다. 생산 주문부터 판매 준비가 완료된 완제품 수령까지 샘플링, 피팅 및 최종 승인까지 총 경과 시간; 직물 및 트림 소싱 및 공장 인바운드; 대량 절단, 재봉 및 마무리; 품질 관리 및 포장; 화물, 통관 및 창고로의 인바운드.

공장 리드 타임과 리드 타임은 다른 숫자입니다. 두 번째 계획을 세우세요.

계획 방법을 바꿔야 할 발견

이는 연구에서 가장 유용한 점이며 대부분의 구매자가 압력을 가하는 부분과 모순됩니다. 대부분의 브랜드는 재봉을 시작하기 전에 시간을 잃습니다. 재료 가용성 및 승인은 일반적인 병목 현상이며 직물 지연은 절단 테이블의 거리 없이 다운스트림을 시작할 수 없기 때문에 회복하기 가장 어렵습니다. 색상 승인이 늦어지거나 원단이 초기에 품절되어 이후 단계마다 계단식으로 늘어납니다.

한 제조업체는 이를 정량화합니다. ;직물 소싱 및 염색은 첫 주문 지연의 45~55%를 차지합니다. 첫 번째 주문의 지연 위험 중 약 절반은 대부분의 구매자가 관리적인 단계로 간주합니다.

결론은 다음과 같습니다. 출시 날짜를 보호하는 신뢰할 수 있는 방법은 나중에 생산을 압축하는 것이 아니라 조기에 패브릭과 승인을 잠그는 것입니다. 6주차에 공장을 뒤쫓아도 1주차에 ​​잃어버린 시간은 회복되지 않습니다.

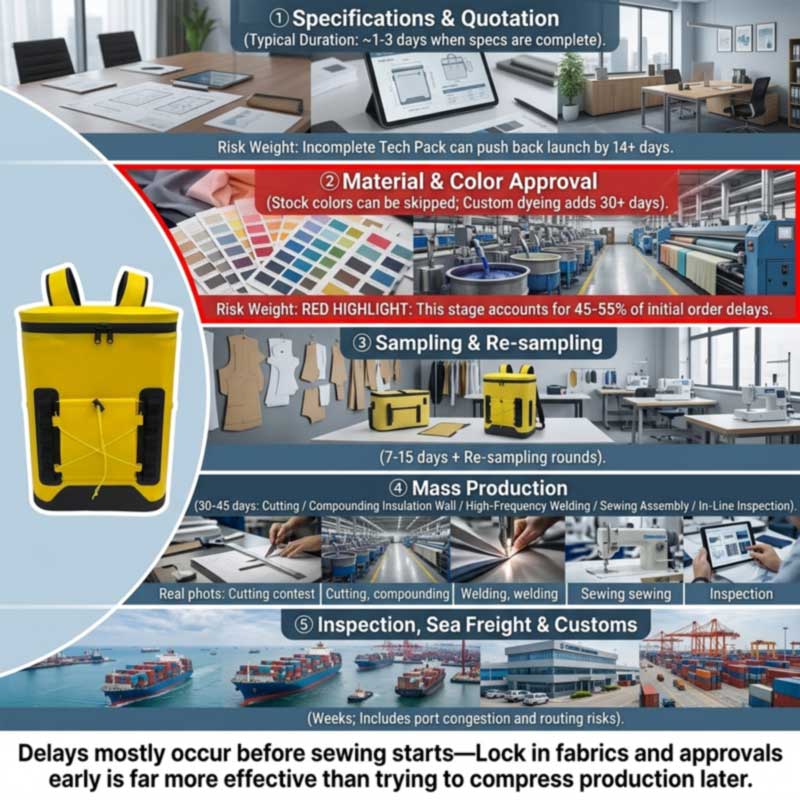

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

단계별

1. 사양 및 견적

개요가 완료되면 빠릅니다. 벤치마크에서는 사양이 완료되면 기술 팩 검토 및 견적을 약 1~3일로 설정합니다. 그렇지 않을 때 느림 — 불완전한 기술 팩은 마찰의 주요 원인이며, 공장에서 정확한 측정, 솔기 사양 및 자재 명세서 없이는 정확하게 견적을 내거나 직물을 절단할 수 없기 때문에 종종 프로젝트 시작 날짜에 14일 이상이 추가됩니다.

쿨러의 경우 "완전함"이란 이름 지정을 의미합니다. 쉘 재질 및 데니어, 단열재 유형 및 벽 두께, 라이너 재질 및 시장 규정 준수, 마개 유형 및 씰 수준, 허용 오차가 포함된 용량 및 내부 치수, 하드웨어, 하니스, 브랜딩 방법 및 포장.

2. 재료 및 색상 승인 - 실제 병목 현상

벤치마크에서는 일부 프로그램에서 원단 및 견본 선택에 3~7일을 제안하지만 맞춤 색상, 염색 또는 특수 소재는 더 오래 걸릴 수 있으며 "더 긴 시간"이 상당할 수 있습니다. 브랜드가 맞춤 염색 원단이나 특수 트림을 요청하는 경우 일정이 30일 이상 연장될 수 있습니다.

소프트 쿨러에는 의류보다 더 많은 재료 흐름이 있습니다: 쉘 패브릭, 폐쇄 셀 폼, 식품 등급 안감 필름, 밀폐 또는 방수 지퍼, 버클, 웨빙 및 라벨. 각각 고유한 인바운드 리드 타임이 있으며 가장 느린 리드 타임이 시작 날짜를 설정합니다. 하드웨어와 트림은 작고 저렴하며 일상적으로 잊혀지기 때문에 특별한 주의를 기울일 가치가 있습니다. 그러나 직물과 노동력이 준비되더라도 기능 또는 브랜드 구성 요소가 누락되어 생산이 시작되지 않을 수 있습니다.

3. 샘플링 및 수정

Sealock은 샘플의 경우 7~15일이 소요되며, 패턴 및 용접 툴링을 먼저 엔지니어링해야 하는 기초 개발의 경우 더 오랜 시간이 소요됩니다. 변수는 만드는 것이 아닙니다. 그것은 라운드 수이며 라운드는 짧은 품질과 피드백 속도에 따라 결정됩니다. 구매자의 피드백이 지연되거나 명확하지 않은 사양으로 인해 샘플 승인 일정이 연장되며, 권장되는 원칙 중 하나는 추진력을 잃지 않도록 샘플 수정을 위한 48시간 규칙입니다.

4. 대량 생산 – 30~45일

용접 쿨러의 경우 창 내부에서 실제로 일어나는 일: 쉘, 폼 및 라이너 절단; 단열벽을 적층하는 단계; 본체, 베이스 및 클로저의 고주파 용접; 하네스, 포켓, 웨빙 및 트림 재봉; 조립 및 하드웨어; 전체 인라인 검사; 마무리 및 포장.

일정에 주목할 가치가 있음: 더 멋진 빌드가 많이 통과됨두 개의 서로 다른 생산 라인- 고주파 용접 라인 및 재봉 라인. Sealock에서는 같은 층에 별도의 공간이 있으며 봉제 공사는 아웃소싱 단계가 아닌 핵심 내부 역량입니다. 두 가지를 모두 사용하는 빌드는 용접 전용 또는 봉제 전용 제품보다 내부 경로가 약간 더 길며, 이는 복잡성이 생산 기간에 영향을 미치는 한 가지 이유입니다. 전체 순서는 다음과 같습니다.소프트 쿨러 백팩 제조 방법.

5. 검사

재작업할 시간이 있으므로 약 80% 완료 시 예약하세요. 쿨러에서는 구체적으로 수질 테스트를 위한 시간을 허용하고 잔액 지불은 일반적으로 통과된 검사와 연결되어 있음을 기억하십시오. 보다배송 전 소프트 쿨러 품질 검사.

6. 화물 및 통관

무대 구매자는 대부분 완전히 생략합니다. 해상 운송과 목적지 통관으로 인해 몇 주가 추가되고 누구도 통제할 수 없는 혼란에 노출됩니다. 항만 혼잡, 경로 중단, 관세 또는 지정학적 사건으로 인해 이러한 기간이 더 연장될 수 있으므로 배송 버퍼가 필수적입니다. 최근의 운송 조건은 그 규모를 보여줍니다. 한 제조업체는 운송업체가 희망봉 주변으로 경로를 변경하여 유럽으로의 배송이 자동으로 10~14일 지연된다고 지적합니다. 쿨러는 또한 부피가 크고 용량에 따라 요금이 부과되므로 시간보다 비용이 더 중요합니다. 보다도매 쿨러 배낭 제조업체: 대량 가격 및 FOB 조건.

지연의 일반적인 원인

원인 일반적인 영향 방지
불완전한 기술 팩 시작 전 14일 이상 추가됨 재료, 치수, 공차, 마감 및 규정 준수를 미리 지정하세요.
커스텀 컬러 / 커스텀 소재 30일 이상; ~1차 지연 위험의 절반이 여기에 있습니다. 첫 주문 시 기본 색상을 사용하거나 즉시 실험실 딥을 시작하세요.
느린 구매자 피드백 모든 샘플링 라운드를 확장합니다. 단일 의사결정자 48시간 대응 원칙
공정 중 설계 변경 며칠에서 몇 주까지; 염색된 직물을 무효화할 수 있습니다. 디자인과 소재 기반을 조기에 잠급니다. 변경사항을 새 항목으로 처리
트림 또는 하드웨어 누락 라인 로딩을 완전히 차단합니다. 트림을 일찍 주문하세요. 라인 로딩 전 인바운드 날짜 확인
공휴일 주 — 봄 축제는 여러 주 동안 중단됩니다. 경기 둔화에 앞서 주문하세요. 중국 가이드 보기
검사/재작업 실패 며칠에서 몇 주까지 명확한 결함 정의 및 생산 전 합의된 금 샘플
화물 및 관세 주, 가변 버퍼를 구축하십시오. 최소한의 환승을 계획하지 마십시오

이 중 두 가지를 강조할 가치가 있습니다. 중간 프로세스 변경에는 시간과 비용이 많이 듭니다. 색상을 다시 기울이거나 패널을 다시 편직하거나 직물이 이미 염색된 후 재설계하면 며칠 또는 몇 주가 추가됩니다. 주요 디자인 요소와 직물 기반을 조기에 잠그고 주요 변경 사항을 자체 리드 타임 기대치에 따라 새로운 항목 코드로 처리합니다. 그리고 공휴일은 각주가 아닙니다. 생산 국가의 공휴일에는 사전 주문 또는 추가 내장 버퍼 시간이 필요합니다. 주문 기간이 봄 축제 기간에 걸쳐 있는 쿨러백의 경우 이는 1차 주문 계획 제약 사항입니다.중국의 소프트 쿨러 제조업체: 완전한 OEM 가이드.

실제로 타임라인을 압축하는 방법

작동하는 레버(대략 효과적인 순서대로):

  1. 스톡 재료와 스톡 색상을 선택하세요.이는 첫 번째 주문에서 가장 큰 단일 지연 원인을 제거합니다. 실험실 딥 사이클이나 염료 로트 대기가 없습니다.
  2. 완전한 사양을 제출하세요.생산 준비가 완료된 브리핑은 14일의 검색 루프를 1~3일의 견적으로 전환합니다.
  3. 반복 프로그램에 대한 핵심 자료를 사전 승인합니다.표준 조언은 반복적인 실험실 딥을 건너뛰기 위해 핵심 직물을 사전 승인하는 것입니다. 승인된 재료에 대한 두 번째 주문은 첫 번째 주문보다 실질적으로 빠릅니다.
  4. 피드백을 통합하고 빠르게 결정하세요.한 명의 의사결정자, 하나의 통합 대응, 고정된 처리 약속. ;명확하고 완전한 사양을 제공하여 샘플 반복을 통합하는 것이 문서화된 수단입니다.
  5. 기존 플랫폼에서 시작하세요.입증된 용접 빌드에 대한 브랜딩 및 사양 변경은 패턴 엔지니어링 및 용접 툴링 개발을 완전히 건너뜁니다.
  6. 비수기에 맞춰 주문하세요.공장 로딩은 실제적인 제약입니다. 더 조용한 창구에 동일한 주문이 더 빨리 접수됩니다.
  7. 비상시에만 항공 화물을 이용할 수 있습니다.정직한 구성: 항공 화물은 최종적으로 2~4주를 회수할 수 있지만 해상 운송 비용의 몇 배에 달하므로 계획보다는 비상 수단으로 작동합니다.
압축할 수 없는 것.용접, 벽 라미네이션 및 경화에는 시간이 걸립니다. 서두르면 검사에 실패하는 결함이 발생하고 절약한 것보다 더 많은 시간이 소요됩니다. 물 테스트에서는 느린 누출을 확인하는 데 시간이 필요합니다. 해상 화물은 지리에 따라 고정됩니다. 자재, 색상 승인, 공장 선적에 대해 논의하지 않고 기한에 동의하는 공급업체는 계획을 세우는 것이 아닙니다. 그리고 낙관적으로 합의한 일정은 시즌을 놓친 가장 일반적인 경로입니다.


역방향 계획: 작업 일정

구매 주문서가 아닌 출시일부터 작업하세요. 다음 순서로 빼세요.

출시일로부터 뒤로 물러나세요 허용하다
창고 입고, QC 및 목록 며칠에서 일주일까지
항구에서 내륙 배송 날
통관 일, 가변
해상운송 주, 경로에 따라 다름 - 버퍼 추가
선적 전 검사 및 재작업 최대 일주일
대량 생산 30~45일
자재 인바운드(가장 긴 리드 항목) 며칠에서 몇 주까지; 맞춤 염색한 경우 30+
샘플링 및 승인 라운드 7~15일 및 수정 기간
사양 및 견적 완료되면 1~3일
휴일 버퍼 일정이 춘절을 넘기는 경우 몇 주

여름철 시원한 범위의 경우 이 산술은 일반적으로 가을 또는 초겨울에 약속 날짜를 지정합니다. 6월 출시를 위해 봄에 시작하는 브랜드는 이미 시즌을 잃었습니다. 쿨러는 계절적이므로 늦게 도착하는 상품은 한 달이 아닌 1년을 기다립니다. 상업적 결과는 다음에서 다룹니다.나만의 쿨러 백팩 브랜드를 시작하는 방법.

재주문을 잊지 마세요.첫 번째 실행이 매진된 경우 교체에는 동일한 30~45일과 화물 운송이 소요됩니다. 따라서 시즌 중반 매진은 재주문이 원래 일정으로 계획되지 않은 한 시즌 이후에 재입고가 도착함을 의미합니다. 첫 번째 배송이 도착하기 전에 재주문 트리거 포인트를 결정하십시오.


Sealock 리드 타임

인용 완전한 사양으로 빠르게
견본 추출 7~15일; 패턴 및 용접 툴링이 엔지니어링되는 동안 기초 개발 시간이 더 길어집니다.
생산 샘플 및 입금 확인 후 30~45일
자귀 디자인 당 MOQ 300 PC; FOB 광동
능력 사내 고주파 용접 라인 및 재봉 라인 — 별도의 공간, 같은 층; 많은 빌드에서 두 가지를 모두 사용합니다.
품질 IQC/IPQC/OQC, AQL 샘플링, 금 샘플 승인, 완전 침수 배치 테스트; SGS 또는 QIMA 환영
기원 동일한 사양의 중국 또는 베트남
인증 ISO9001, BSCI, SMETA P4, GRS, HIGG, 스캔

첫 번째 일정을 단축하는 플랫폼 - 기존 용접 방식으로 기본 색상으로 제작되므로 패턴 개발이나 염료 로트가 필요하지 않습니다.

영상 모델 일정이 단축되는 이유 링크
28L airtight-zipper insulated backpack cooler SL-I274 28L 밀폐지퍼 백팩 쿨러 (SL-I274) 입증된 48시간 밀봉 빌드, 4가지 기본 색상 보다
Insulated soft cooler backpack with molded lid SL-E050B 절연 쿨러 백팩, 성형 뚜껑(SL-E050B) 두 가지 크기가 이미 개발됨 — 새로운 툴링 없이 범위 확장 보다
Roll-top leakproof soft cooler SL-I288 롤탑 누수방지 소프트 쿨러 (SL-I288) 기존 황갈색/회색 색상; 맞춤 염색 로트 없이도 독특함 보다
Insulated leakproof cooler backpack SL-I075A 절연 누수방지 쿨러 백팩 (SL-I075A) 세 가지 기본 색상으로 제공되는 가치 플랫폼 보다

FAQ: 소프트 쿨러 리드타임

Q: 소프트 쿨러 생산에는 얼마나 걸리나요?

A: 대량 생산은 일반적으로 샘플 및 입금 확인 후 30~45일이 소요되며, 샘플은 7~15일 전에 이루어집니다. 그러나 주문 후 창고까지의 시간은 더 깁니다. 사양 및 견적, 자재 인바운드, 샘플 수정, 검사, 해상 화물 및 통관을 추가합니다. 승인 후 2~3개월이 현실적인 계획 수치다.

Q: 지연은 실제로 어디에서 발생합니까?

A: 대부분 생산이 시작되기 전입니다. 재료 가용성 및 승인은 일반적인 병목 현상이며, 절단 테이블의 재료 없이는 다운스트림을 시작할 수 없기 때문에 직물 지연은 복구하기 가장 어렵습니다. 한 제조업체는 1차 지연의 45~55%를 직물 소싱 및 염색에 기인합니다. 늦은 색상 승인은 모든 이후 단계를 거쳐 진행됩니다.

Q: 맞춤 색상은 얼마나 추가되나요?

A: 맞춤형 염색은 자체 실험실 침지 승인 주기와 염료 로트 리드 타임을 가져오기 때문에 30일 이상이 소요될 수 있습니다. 시간이 부족한 첫 주문의 경우 재고 색상을 선택하는 것이 일정을 보호하는 가장 효과적인 방법입니다.

Q: 늦으면 제작 속도를 높일 수 있나요?

A: 한도 내에서만 가능합니다. 항공 화물은 해상 운송 비용의 몇 배에 달하는 비용으로 결국 2~4주 만에 회수할 수 있으므로 계획이라기보다는 비상 수단이 됩니다. 용접, 벽 적층 및 물 테스트에는 시간이 걸리며, 서두르면 검사에 실패하는 결함이 발생하고 절약하는 것보다 더 많은 시간이 소요됩니다. 나중에 생산을 압축하는 것이 아니라 자재와 승인을 조기에 잠가서 날짜를 보호하십시오.

Q: 여름 제품은 언제부터 주문해야 합니까?

A: 창고 입고, 내륙 배송, 세관, 해상 운송, 검사, 30~45일 생산, 자재 인바운드, 샘플링 및 승인을 거쳐 입고 날짜부터 거꾸로 작업한 다음 일정이 봄 축제를 넘기면 휴일 버퍼를 추가하세요. 대부분의 여름용 쿨러 제품군은 가을 또는 초겨울에 전념합니다.

Q: 리드 타임에 가장 큰 차이를 만드는 것은 무엇입니까?

A: 완전한 사양과 재고 색상이 있습니다. 생산 준비 브리핑은 2주간의 발견 루프를 1~3일의 견적으로 바꾸고 기본 색상은 주요 경로에서 염료 로트를 제거합니다. 그 후에는 샘플링 중에 신속하고 통합된 피드백을 받고 새로운 패턴을 개발하는 대신 기존 플랫폼에서 시작합니다.

일정을 계획 중이신가요?Sealock(YiFuLong Outdoor Gear Co., Ltd.)은 중국과 베트남에서 용접 및 봉제 소프트 쿨러를 제조하며, 7~15일 샘플링과 30~45일 생산을 요구합니다. 기한 날짜를 보내면 팀에서 달력을 거꾸로 작업할 것입니다. 날짜가 맞지 않으면 명확하게 알려주세요.

이메일:info@sealock.com.hk |  전화: +86-13632981825  | 소프트 쿨러 제품군 찾아보기

여기에 인용된 벤치마크 및 지연 통계는 2026년 중반 현재 공개적으로 이용 가능한 의류 및 섬유제품 제조 소스를 반영하며 공장, 제품, 재료 및 시즌에 따라 다릅니다. 특히 화물 운송 시기는 경로 조건에 따라 변경됩니다. 출시 날짜를 확정하기 전에 공급업체와 현재 리드 타임과 용량을 확인하세요.
